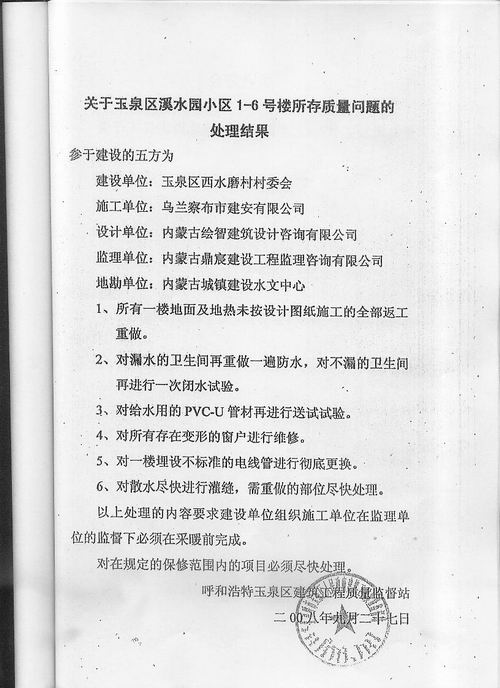

1、所有一楼地面及地热未按设计图纸施工的全部返工重做。
2、对漏水的卫生间再重做一遍防水,对不漏的卫生间再进行一次闭水试验。
3、对给水用的PVC-U管材再进行送试试验。
4、对所有存在变形的窗户进行维修。
5、对一楼埋设不标准的电线管进行彻底更换。
6、对散水尽快进行灌缝,需重做的部位尽快处理。
以上处理的内容要求建设单位组织施工单位在监理单位的监督下必须在采暖前完成。 对在规定的保修范围内的项目必须尽快处理。
